11 项目计划:代码未动,计划先行
你好,我是宝玉,我今天想与你聊一聊“项目计划”的问题。
若干年前,我接手一个陷入困境的项目,当时的项目经理刚从技术高手转型项目管理,还是没有摆脱技术思维,项目没有什么计划。
他把关键模块分给了自己开发,同时还要兼顾项目管理,导致自己的工作遇到瓶颈,其他人的进度也受影响,大家加班加点也没什么进展,士气低落。
我接手后,第一件事是重新制定项目计划,在排任务时,避免了对某个人的过度依赖,设置了几个关键里程碑。我还特地把第一个里程碑设置的相对容易一点,只需要运行核心功能。
这样大家重整旗鼓,很快就完成了第一个里程碑。达到第一个里程碑的目标后,团队成员很受鼓舞,士气很快就上来了,后面按照新的计划,并没有太多加班加点,就完成了一个个的里程碑,最后顺利完成项目。
你看,如果没有计划,你的项目可能会陷入一种无序和混乱中。
计划,就像我们出行用的导航,你可以清楚地看到项目整体的安排,同时它还时刻提醒我们目标是什么,不要偏离方向。
执行计划的项目成员,就像使用导航的司机,可以知道什么时间做什么事情,保证任务得以执行。执行计划的过程,就像我们沿着导航前进,可以了解是不是项目过程中出现了偏差,及时的调整。
做技术的就不用关心计划吗?
很多程序员对计划有误解,也不愿意做计划,他们通常都会用一些原因来说做计划是没必要的。
一种典型观点是:“既然计划总是在变,干嘛还要做计划?还不如上手就是干来的爽快!”
这就好比我看过的一个段子:“既然飞机老是晚点,还要时间表干吗?”“没有时间表,你怎么知道飞机晚点了呢?” 计划也是这样,给你提供一个基准线,让你知道后面在执行的时候,是不是出现了偏差,可以根据计划不断地修正。
还有的人说,做计划那是项目经理的事,我是程序员,项目计划与我无关。
我在专栏中常说你要有大局观,不要将自己局限在程序员的身份中。试着做计划就是一个非常好的培养大局观的方式。比如说,你在制定计划的过程中,需要去综合考虑各种因素:有哪些任务要做,可能存在什么风险,任务之间的依赖关系是什么,等等。
参与做计划的过程,可以让你对项目的各种事情了然于胸,这就相当于扩大了你的上下文,让你有更高的视角看待当前工作遇到的问题。
另外,我还见过很多人抱怨项目经理制定的项目计划有问题,却很少看到会有人愿意主动参与制定项目计划。如果你不主动参与计划的制定,最终就只能按照项目经理制定的计划执行了。出现计划不合理的地方,你也只能接受,工作就会一直很被动。
当然,有时候你可能确实是没机会参与到当前的项目计划中。不过,万事皆项目,你一样要学会做计划,因为学会做计划,会对你工作生活的方方面面起到积极的作用。
比如很多人都有一些目标:要转型做管理、要移民、要写一个业余项目,然而很多目标都无疾而终了。这是因为光有目标还不够的,必须得要付诸行动。而要行动,就需要对目标进行分解,进而变成可以执行的计划。
如何制定计划?
如果有一天,你接手了一个项目,通常第一件事就是得去制定一个项目计划。那么怎么制定计划呢?
制定项目计划,通常有三个基本步骤:
- 第一步:任务分解;
- 第二步:估算时间;
- 第三步:排任务路径。
以前我在飞信时,有一个项目叫“留言飞语”,就是飞信用户可以在网站或者PC客户端,互相留言,当时我负责这个项目的服务端,正好我还留着当年制定的计划,虽然不算一个很好的计划,但好在它是一个真实项目的计划,正好可以用它来说明一下如何制定计划。

你看到的这个计划其实不是第一版,可能也不是最后一版,因为制定计划本身是一个反复迭代的过程,尤其是一开始在需求并不够明确的时候,只能比较粗粒度的分解任务和估算,在项目推进的过程中再逐步细化和完善。
第一步:任务分解
我们写程序的时候都有经验,就是要把复杂的问题拆分成简单的问题,大的模块拆成小的模块,在工程里面这个叫“分而治之”。做计划也是一样,第一步就是要对任务进行分解。
在项目管理中,对任务分解有个专业的词汇叫WBS,它意思是工作分解结构(Work Breakdown Structure, WBS)。就是把要做的事情,按照一个树形结构去组织,逐级分解,分割成小而具体的可交付结果,直到不能再拆分为止。

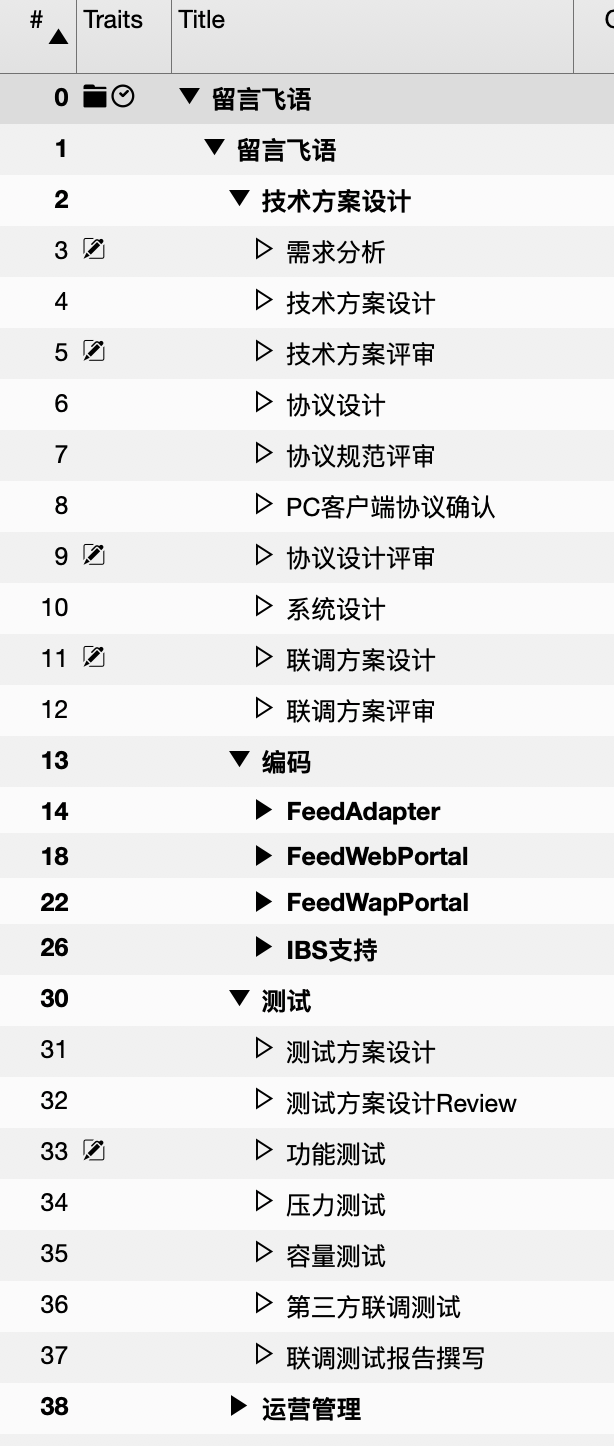

下图就是“留言飞语”项目按照WBS拆分的结果。

可以看得出,整个过程是按照瀑布模型来划分的,大的阶段分成技术方案设计、编码和测试,然后每一个大的阶段下面再进一步细分。
例如技术方案设计下面再有需求分析、技术方案设计和评审等;而编码阶段则是按照功能模块再进一步拆分。拆分之后,都是小而具体、可交付结果的任务,且不能再进一步拆分。
这里需要注意的是,在制定计划时,除了要拆分任务,还需要反复思考各种可能存在的问题。
比如,这个项目不仅是网站可以访问,还需要在PC客户端能发留言,所以还需要考虑和PC客户端的通信协议、什么时间可以让PC客户端可以测试协议等。如果上手就写,没有良好的计划,就可能会忽略这些问题,最后导致PC客户端都不知道怎么去调用服务端接口,也不知道什么时候可以和客户端联调。
如果项目经理对技术细节不熟悉,可以邀请架构师或者技术负责人协助进行任务的分解。
第二步:估算时间

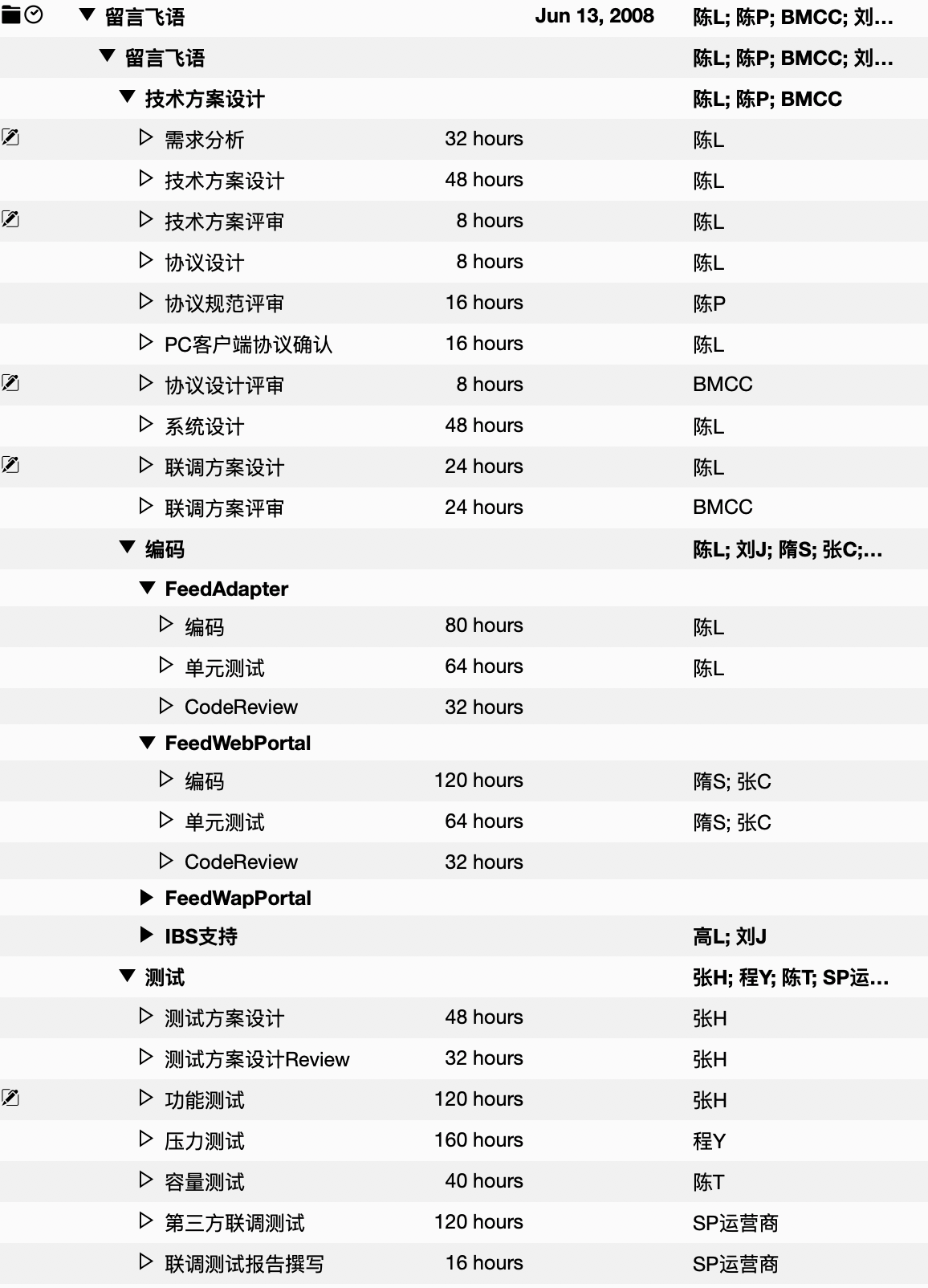

任务分解完之后,你就需要对每一个任务估算时间。就像下面这样。

估算时间这事,有很多方法可以参考,主要还是得依靠以前的经验。要想估算准确,需要从两个方面入手:
- 任务拆分的越细致,想的越清楚,就能估算的越准确。
- 要让负责这个任务的人员参与估算。
举例来说,让你直接给出一个“留言飞语”这样项目的估算时间,是很难的,但对于某个具体功能模块的实现,就可以比较准确了。当把“留言飞语”这样大的项目拆分成足够小的任务时,你就可以很容易的对小的任务进行准确的估算,从而让整体的时间估算变得准确起来。
为什么要让开发人员参与估算呢?
我们来对比一下。假如说,一个任务,项目经理估计需要3天,但是实际执行的时候,这个任务可能要5天,结果导致开发人员加班。这时候开发人员心中肯定会有不满的情绪,认为是项目经理的错误估算导致了他的加班。
如果这个任务所需的时间,是由项目经理和开发人员一起估算出来的,结果最终发现错误估算了任务的难度,这时候开发人员多半会主动加班加点,努力在3天之内完成,也不会轻易怪罪到项目经理头上。
但这不意味着项目经理对估算不需要控制,通常来说,项目经理需要自己有一个估算,然后再请开发人员一起评估。如果结果和自己的估算差不多,那就可以达成一致,如果估算不一致,那怎么办呢?
其实很简单,就是要双方一起沟通,消除偏差。特别要注意的是,开发人员预估工作量通常会很乐观,所以最后时间会偏紧,这种情况一样要去沟通消除偏差。估算的主要目的是尽可能得到准确的时间。
但是在沟通中也要注意技巧,不要采用质问的方式:“这么简单一个模块居然要5天?”这只会让听者产生逆反心理,无法有效的沟通。可以恰当的提一些问题来达到有效沟通的目的,比如我通常会问两个问题:
- “能不能把你这个任务再细化一下?”
- “能不能简单介绍一下这个模块你是打算如何实现的?”
估算出现偏差,可能是由于开发人员没想清楚,或者是项目经理自己低估了其难度。提问可以帮助双方搞清楚真实的情况是什么样的,而且也不会招致反感。同时项目经理还可以给予一些建议和支持。
沟通最好的方式就是倾听和恰当的提问。
如果任务的粒度太粗,就需要进行细化,细化后就能更准确的知道结果。
对于估算的结果,通常还要考虑增加一些余量,因为实际项目执行过程中,并没办法保证是100%投入,有可能并行还有其他事情,或者一些突发事情、事先没有考虑到的任务都有可能影响进度。至于加多少余量,还是要根据项目的情况和经验来判断。
第三步:排路径
我们知道,项目中有些任务是可以并行做的,而有些任务之间则是有依赖关系的。比如说“留言飞语”项目中,编码和测试方案是可以同时进行的,而Code Review,要在编码完成后进行。

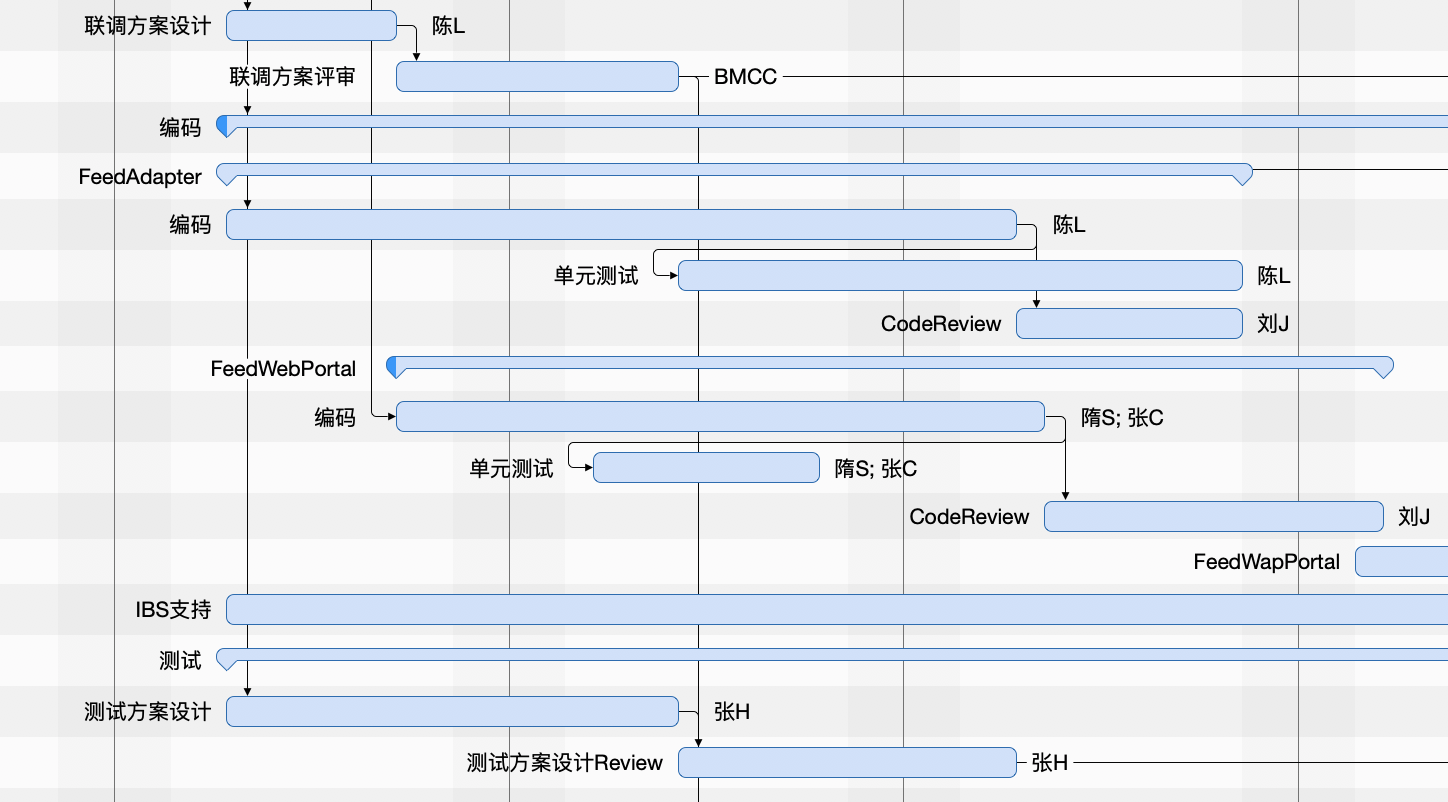

所以,排路径就是要根据任务之间的关系,资源的占用情况,排出合适的顺序。例如下图。

排路径是一个相对比较复杂的任务,比如要注意任务的依赖关系,要注意路径的长度,尽可能让几个任务可以并行的进行,避免相互等待。如果借助像Project这种工具会让这个过程相对容易些,可以直观的看出来哪些任务是相互依赖的,哪些是同时进行的。没有MS Project这类软件,也可以用一些替代手段,例如Excel上画表格。
制定计划时不要担心不够准确,先有一个基本的计划,可以粒度比较粗,不那么准确,让事情先推进起来。
设置里程碑
不知道你有没有参加过那种周期很长的项目,一直看不到结果,时间一长会很疲惫。所以有经验的项目经理会在项目启动后,根据制订好的初步计划,确定几个关键的里程碑。
里程碑的时间点确定后,计划可以灵活调整,但里程碑一般不会轻易改变,因为里程碑代表着一份承诺。这对于项目成员来说,有两个重要的影响,一方面,成员会有很明显的来自DeadLine的进度压力,自古DeadLine就是第一生产力;另一方面,就是在里程碑完成后,大家会获得一种正面激励。
里程碑的设置,并没有特别的规则,可以是项目生命周期的特定主要时间,也可以是一些关键的时间点。拿“留言飞语”这个项目来说,有三个时间点非常关键:
- 第一个时间点就是确定和PC客户端的通信协议,这样PC客户端可以根据这个协议开始开发功能了;
- 第二个时间点就是服务端开发完成,PC客户端可以服务端联调了;
- 第三个时间点就是测试验收通过,可以上线了。
最终这三个时间点被定义为里程碑。
在项目的推进过程中,根据里程碑完成的情况,你就可以很直观地知道项目的进展如何。如果发现不能如期完成里程碑,就需要进行适当的调整了,例如加班,或者砍掉一些功能需求。
当然,设置好的里程碑也不是不能调整,但是要注意调整次数不宜过多,不然就会变成“狼来了”,以后就没有人相信你的时间点了。
计划需要跟踪和调整
项目管理中,并不是计划制定好了就完事了,还需要跟踪和调整。就好比你要开车去什么地方,设置好导航还不够,还需要沿着导航前进,如果遇到障碍或者走错路了,得要及时调整。
项目的跟踪是很必要的,可以了解计划的执行情况,了解成员的工作情况,是否能按时完成,需要什么样的帮助。
跟踪进度的方式主要有两种,一种是项目经理定期收集跟踪,一种是项目成员主动汇报。项目经理挨个收集的话,会有一个沟通确认的过程,对进度会了解的更准确;项目成员主动汇报,可以减少项目经理的收集工作,但有可能不准确。
在这方面,我觉得敏捷开发的两个实践特别值得借鉴和推广。
第一个就是每日站立会议,在每天的站立会议上,每个项目成员都需要说一下自己昨天做了什么,明天计划做什么,有没有什么阻碍。通过这种方式,可以非常好的了解每个人的任务进展情况,同时对于成员遇到的困难,其他人也可以及时给予支持。
第二个就是看板,通过看板,可以非常直观的看到每个人在干什么,进展如何。
通过对项目计划的跟踪,可以很容易的看出来执行的情况,也会发现偏差,计划出现偏差是很常见的,所以需要定期进行调整,也不需要太频繁,例如可以每周一对计划做一次调整。
总结
项目计划是保障软件项目成功非常重要的手段,制定计划的过程,可以让你对项目有全面的了解,跟踪计划让你知道项目进展情况,出现问题也可以及时调整。
将任务分解、估算时间、排路径,三步就可以制定出一个项目计划,制定计划不要追求完美,制定好一个初步计划后,就可以先按照计划推进起来,进行过程中还可以继续调整细化。设置里程碑可以有效的保证项目的按时交付。
最后,并不需要当项目经理才能去制定计划,生活中每件事都可以当作一个项目,都可以去制定计划来帮助你实现目标。
课后思考
你现在项目的计划制定的如何?如果你是项目经理,你会如何改进?你日常生活中,会有制定计划的习惯吗?欢迎在留言区与我分享讨论。
感谢阅读,如果你觉得这篇文章对你有一些启发,也欢迎把它分享给你的朋友。
- Winder 👍(45) 💬(2)
宝哥,能讲一下你在极客上开这个课题的计划吗?如何以面向工程的思想完成这个课题😁
2019-03-21 - MiracleWong 👍(23) 💬(1)
# 根据自己的经验写一下: 1. 很多的时候,我们不愿意指定计划的原因,简单的说是“懒”,深层次的是不愿意“思考”,因为这需要做很多准备工作,并消耗很脑细胞,是对自己认知上的一个考验。再往深处挖则是“不愿意承担责任”(工作中由其会遇到类似的同事,我拿多少钱就做多少工作,偶尔自己也会成为这种人),因为要介入制定计划、以及后续的调整,就觉得这不是应该是自己的工作量。 2. 就是制定计划的颗粒度粗细的问题。自己经常会遇到类似的困扰,就是一次计划,分解的太过详细,导致行动的时候因为繁琐反而拖延或直接不做。(也明白这是一种心理上的自我欺骗,认为做了计划就等于行动了,类似于买个课程就等于学习了,收藏了就等于看了)这就会导致下一次的计划时遭到“反噬”——上一次那么详细也没什么用,还不是不做或者稍微写一下呢。等到自己没有什么目标或者虚耗摸鱼时,有记起“详细计划”的好,一次次的循环。 3. 对于宝玉老师说的是否有指定计划的习惯,我经常是每个月的最后两天,指定下周的目标(类似工作计划)。将目标和自己的工作生活学习联系起来并进行分解,分散到每个月的四4周里。每周做个小结,月底再做月总结和下月目标。目前还是在尝试练习中,在逐步的形成自己做目标和总结的固定模板,省去部分重复性的工作。 一点自己的经验,第一次写评论,希望得到宝玉老师的指正。
2019-03-22 - hua168 👍(14) 💬(1)
很感谢老师,很负责,每个问题都认真回答,目前是我购买这么多专栏最负责的一位没有之一,敬业呀👍,遇到负责的大牛老师就相当遇到贵人了!
2019-03-21 - 舒偌一 👍(12) 💬(1)
没计划,怎么知道变化。 没计划,怎么知道进度要求。 没计划,怎么知道范围要求。 没计划,怎么知道质量要求。 没计划,怎么知道资源要求。
2019-03-21 - hua168 👍(11) 💬(1)
我是做运维的,17年底开始计划学java开发,没有做过项目,以往习惯每年年底订明年目标计划。 订好计划之后再分月-->周(上班及周末),周末看视频学习,周1-5有时间学练习视频讲的内容。 因为自学有些不懂,当过一段时间突然有想感悟又跑到从头看,虽然慢,但觉得还是在前进着... 订的长期计划就是几前年订目标10k/月,执行步骤: 1. 网管:3k-3.5k,再订收入5k,发现网络工程师可以 2. 网络工程师:培训CCNA,让人指导自学CCNP,面试达5k,因CCIE说网络没落转运维 3. win运维:6k,主要是运维公司官网用的是asp.net,再订目标10k,听说linux运维可以,转学linux,辞职学3个月,每天10小时 4. linux运维:达到目标10k,主要是运维公司官网 5.目前:17年底开始学java开发,打算1-1.5年,边运维学python,打算升运维开发 出现了中年危机,学习中带迷茫...好像自己什么都不精,中年失业还能找到工作吗?中年的出路在哪?
2019-03-21 - tcny 👍(9) 💬(1)
如果因为开发不紧不慢耽误了时间,如何处理呢。应该设置什么样的奖惩制度呢?
2019-03-22 - 小伟 👍(6) 💬(1)
计划确实很重要,即使变化了,但是有个基准,也能帮助在项目复盘的时候知道问题出在哪儿,下次可以做的更好。 另外,项目排期一定要和其他人达成共识,并有专人去确认进度,有文档记录。 目前项目中遇到了技术性问题,导致里程碑delay一个月,但是老大也不太着急,自己感觉阻塞在这儿了。。。。
2019-03-23 - 纯洁的憎恶 👍(6) 💬(1)
因为水平实在有限,且应变能力太差,我做事前一定要做周密的计划。这反而使得我在大多数重要事情上表现不算太糟。我理解计划的意义是把事情的完整过程详细推演几遍,做到进展阶段、关键难点、资源分配、潜在风险、先期准备了然于胸。即使计划赶不上变化,也能应对自如,不会惊慌失措。凡事欲则立不预则废。 任务分解——WBS; 估算时间——广泛参与消除偏差+留出余量; 安排任务路径——甘特图捋关系+里程碑控制进度; 跟踪调整——信息共享充分沟通掌握计划进展+出现变化及时调整; 制定计划最好能让项目相关各方充分参与,这样计划更可行,偏差低,结果更可控、可预期。但我的经历却是需求、开发、运营、用户等角色几乎不参与制定计划,就连需求分析、功能设计、测试、验收也以工作忙为借口很少介入。项目管理人员主动拉他们,也遭到厌恶与不配合。在观念与体制不支持的环境里,如何能更好的调动各方充分参与、支持项目呢?
2019-03-21 - LiYanbin 👍(5) 💬(2)
宝玉老师, 你好!我最近从一名专职的开发人员慢慢在带人了。最近有一个功能,由我还有另外两个人一起开发,我是项目负责人。首先,我们先对功能内容进行划分,并使划分的开发内容独立,然后把开发内容分发下去。 然后为了保持整体开发计划的准确性,为了把握两个人的开发进度偏差,我去和另外两个人一起做好子功能的需求分析和软件设计,然后和他们一起做好开发内容和开发时间。 我想我的这种做法是OK的。(不知道有没有哪些点还需要注意,宝玉老师可以根据自己过来人的经验来提提) 但是我反想了,如果后面带领的是十个人,那这种方式就不太合适,如果是参与开发的人比较多,如何管理,如何控制项目整体进度偏差是比较有效的呢。我自己的想法,可以把这个十个人再分成两三个人为一个小组,然后我去管理小组组长,但是我去管理小组组长,就会导致粒度比较粗,粒度比较粗显然没办法更准去的把握这个项目的开发偏差。 宝玉老师关于这个问题能否提供一些看法。 此致 谢谢!
2020-03-09 - 峰回路转 👍(4) 💬(1)
宝玉老师 ,在做里程碑的时候需要花时间整合做集成测试吗?就比如向您说的,服务端开发完成后需要与pc客户端联调,那这就涉及到发布,环境搭建,部署。。。 做WBS时要把这些时间也算进去吗?
2019-04-10 - 青石 👍(4) 💬(1)
拿自己的职业规划来说,刚毕业时制定的拍脑门计划:IT行业拼到35岁,达不到预期转行(这辈子就这样,轻轻松松过小日子算了)。目前整体目标没变,年龄32岁,延迟到38-40岁之间。 工作经历:运维工程师5年,技术负责人角色4年带了3个项目(从头至尾),部门经理+技术负责半年多。 目前困惑: 1. 算是步入管理岗,但对管理岗位总有些力不从心、迷茫,找不到切入点。之前工程师阶段有位老大哥,对我影响很深,现在多数做事风格也与他很像,也许因为不懂,所以照猫画虎。 2. 招聘软件上很多岗位要求,管理岗和技术岗都算,对coding能力都有一定要求,导致有想学各种语言的冲动,总觉得自己欠缺的太多,不愿走出舒适区。 3. 运维出身,很多方面都有涉及,但不成体系,比方说Linux操作系统原理、编码(Python)、架构、项目管理,哪些都懂一些,但知识零散。 短期内制定的计划: 1. 因为运维经历最长,从Linux(操作系统原理)和Python入手纵向发展,一直认为基础是上层建筑的基石。 2. 保持横向发展,将原来的零散知识聚集起来,形成知识体系。 3. 根据1、2步骤制定学习计划,每天不少于2小时。 4. 现有管理机会,多学多用,不断试错,找出适合自己的岗位以及工作方式,重新定位自己。
2019-03-24 - 一路向北 👍(4) 💬(1)
以前觉得计划很有用,然后在计划上花了很多时间,最后实际项目也没跟上计划。很大的一个原因是对项目的分解不够,粒度太粗,导致预估的时间和实际的时间差距太大。 慢慢的就不做细的计划了,没有计划之后,发现做项目更加时间不可控。因为没有了小时间节点,没有deadline,就没有方向,没了压力。直到大的时间点到了之后,发现离目标差距太大。 计划还是要有,而且还需要分解任务做的到位,各个节点清晰,可执行,可检验。并且计划需要得到团队成员的认可。 计划是否也会有一个迭代的过程呢?
2019-03-22 - Know-nothing的Duckling 👍(4) 💬(1)
有个疑问,如果是采用敏捷方法的项目,项目计划是否应该就是迭代计划?在这种情况下WBS的结构其实就是一轮接着一轮的规划-分析-编码-测试-集成发布-与敏捷配套的一系列总结?每一轮迭代的成果就是项目的里程碑?
2019-03-22 - hua168 👍(4) 💬(1)
大专学历,英语不怎么好,中年了去大厂难度大,所以打算在中小公司。 打算做技术管理,咨询了老大和前老大,他们都说要求懂开发做过项目管理,所以才选学java,主要考虑: 1. 成熟,教程多,传统 2. 学会了更方便维护和排错,在DevOps,用jenkins实现CI/CD更方便 3. 大数据还是以java为主 java学了SpringBoot+dubbo、Spring Cloud, 再学,运维开发为主的P,ython或Go+简单大数据。 先接触项目,没机会的话打算自己给自己安排, 然后学技术管理
2019-03-21 - bearlu 👍(4) 💬(1)
其实我一直想自己私下做一个项目,但是不知道如何开始,今日听了老师的课受益匪浅,但是是不是第一步确定做个什么软件?
2019-03-21
